日常生活中,卫生间用水的频率特别高,所以装修卫生间的防水是非常重要的一个环节,千万不要忽视(除非你想楼下邻居两天上来敲一次门),特别是室内防水等关键点更要注意。今天小编给大家科普卫生间防水不容忽视的小细节吧!
施工前做的准备
01基层处理
清洁基面:除去水垢、油渍、灰尘,蜡等以及其他碎屑物质。要求基面平整、牢固、干净无明水。
02管根,墙角处理

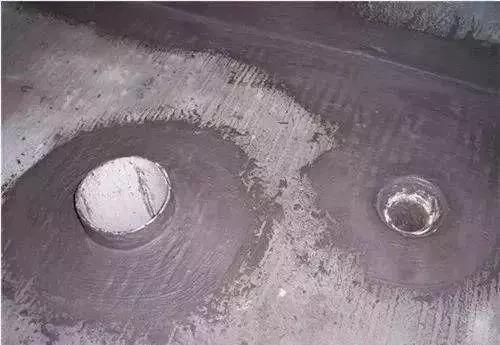

管根及墙角处抹圆弧,半径10mm。管根与找平层之间应留出20mm宽、10mm深凹槽。

03门口防水
卫生间防水找平层应向卫生间门口外延伸250~300mm,防止卫生间内水通过卫生间外楼板渗漏。
04找平层施工
基面有空隙、裂缝、不平等缺陷的,用水泥砂浆修补抹平。
05管线处理
先用堵漏王把穿墙管缝填实,再用水泥砂浆把阴阳角应作成圆弧形,并顺直、平光。找平层干燥后方可进行防水层施工,施工期间应防火、防水。施工人员应穿软底鞋。
卫生间施工工艺步骤:
01刷第一遍防水涂料
刷第一遍防水涂料。施工前确保工地干净、干燥,防水涂料要涂满,无遗漏,与基层结合牢固,无裂纹,无气泡,无脱落现象。涂刷高度一致,厚度要达到产品规定要求。在地漏、套管、卫生洁具的根部、阴阳角等位置可以加强涂刷,但水泥砂浆要在根部先做圆角,才好上防水材料;若是在涂抹的过程中,流到阴角也要刮除,以免面积太厚而开裂!
02
刷第二遍防水涂料
注意第一、第二遍防水涂料间需要有一定时间间隔,待第一遍涂料脚踩不粘脚后才能进行第二遍,具体时间视涂料而定。间隔时间太短,防水的效果会大打折扣。
03铺保护层
为防止之后的施工破坏防水层,需在防水涂料表面铺上保护层。保护层要完全覆盖防水层,无遗漏,与基层结合牢固,无裂纹,无气泡,无脱落现象。
04闭水实验
待防水胶层完全干透后(24~72小时),即可正常进行闭水试验。闭水试验时,地面最高点的水不能低于2厘米,保存至少24小时,观察无渗漏现象后方算合格。如果有渗漏,必须晾晒干后再重新涂刷防水,且莫不能疏忽大意。

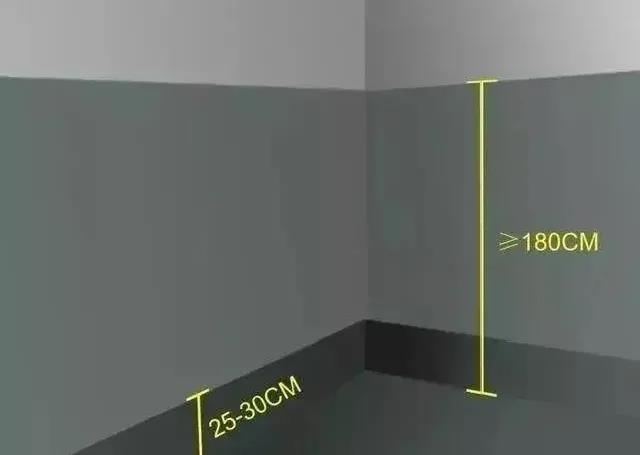

05墙面也要防水
在一般的卫生间防水处理中,墙面上也要做大约25~30厘米高的防水涂料,以防积水洇透墙面。但如果是卫生间的墙面是非承重的轻体墙,就要将整个墙面满涂防水涂料。与浴缸相邻的墙面,防水处理的高度也要比浴缸上沿高出一些,淋浴要达到180cm的高度。
|
